新庁舎建設工事(庁舎解体、外構工事)の進捗状況

ツイッターでツイート
フェイスブックでシェア
ラインでシェア

ページ番号1004152  更新日 2023年2月16日

印刷大きな文字で印刷

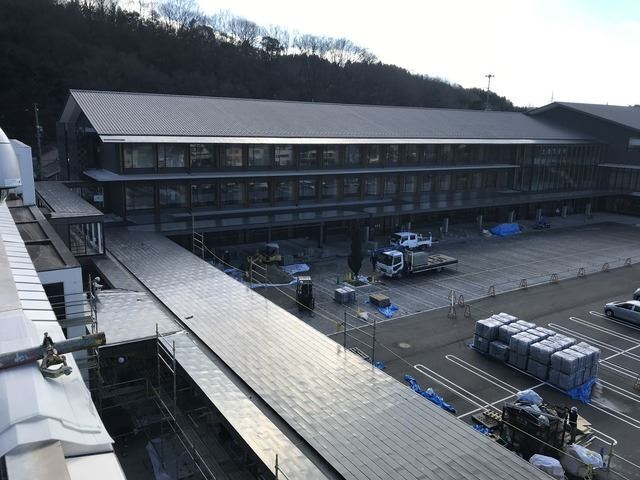

令和元年12月

外構工事もいよいよ大詰めになりました。令和2年1月には工事も完了し、2月2日(日曜日)にグランドオープンイベントを行います。

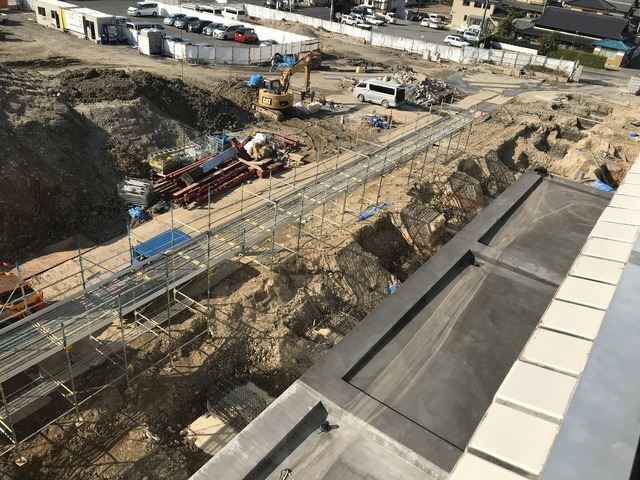

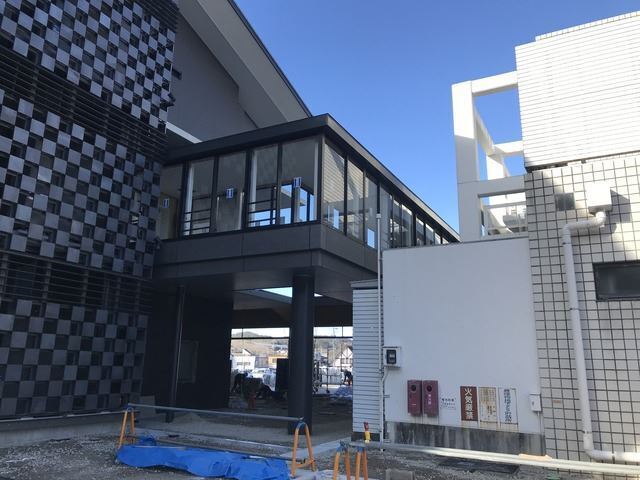

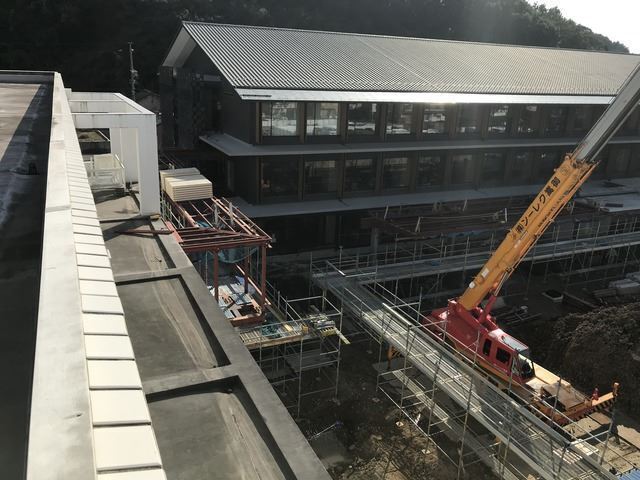

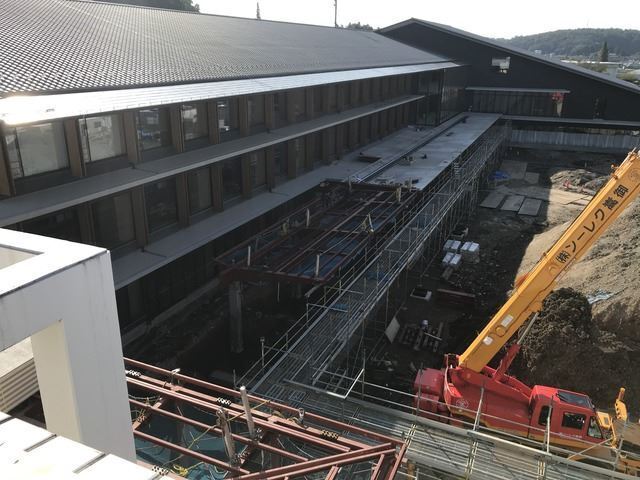

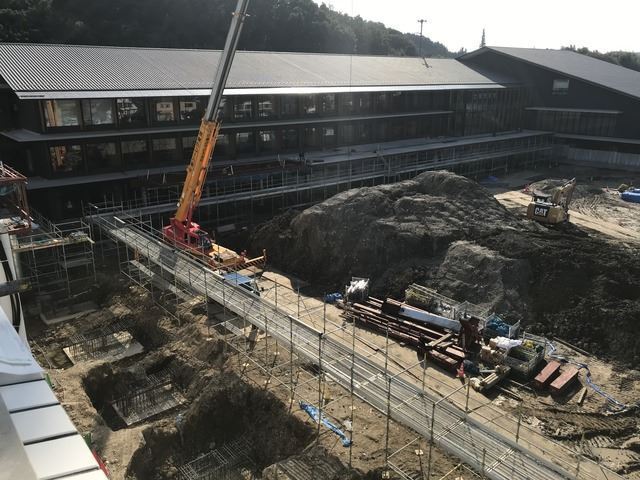

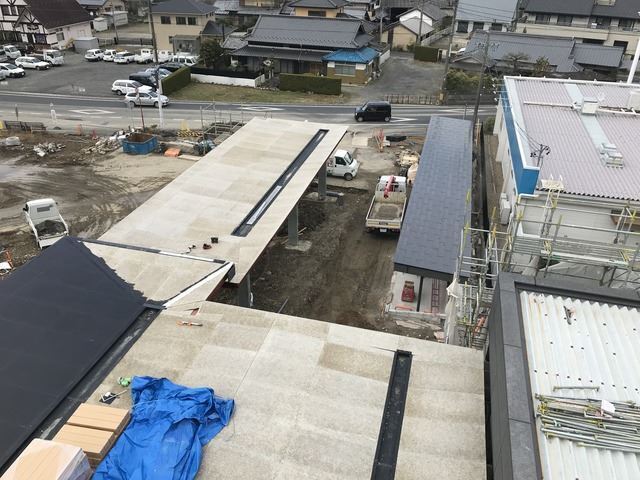

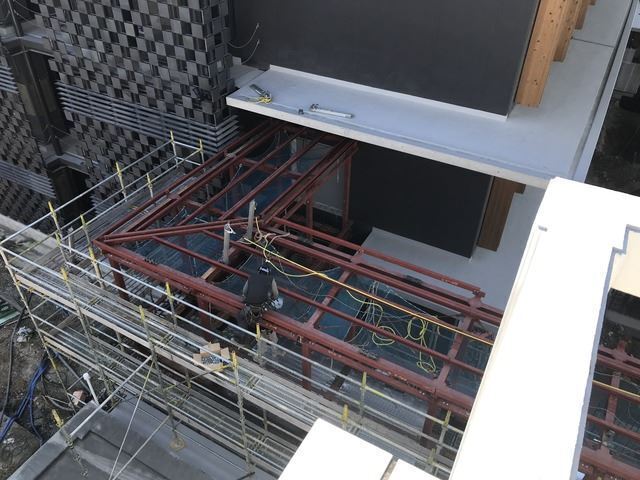

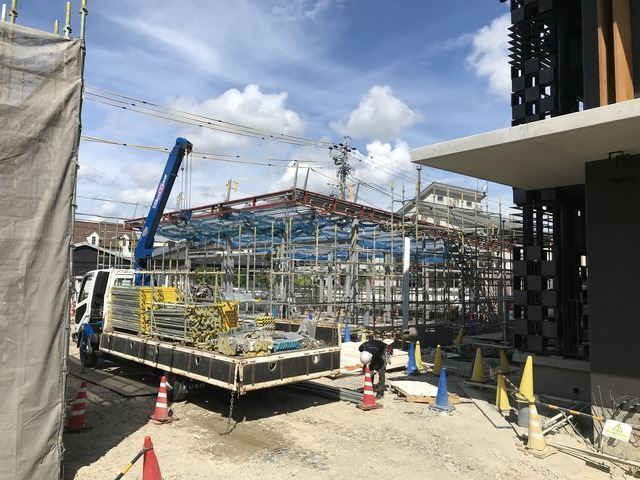

渡り廊下工事の様子

ガラス窓がはめ込まれ、内装の仕上げを年明けに行い完成です。

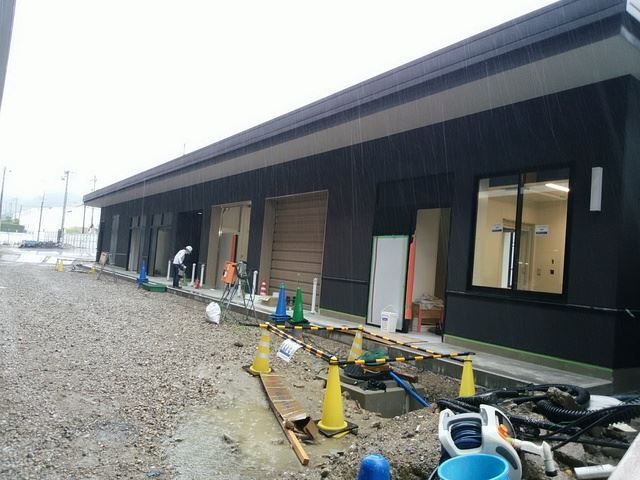

写真:新庁舎進捗状況写真令和元年12月1日

写真:新庁舎進捗状況写真令和元年12月2日

写真:新庁舎進捗状況写真令和元年12月3日

回廊工事の様子

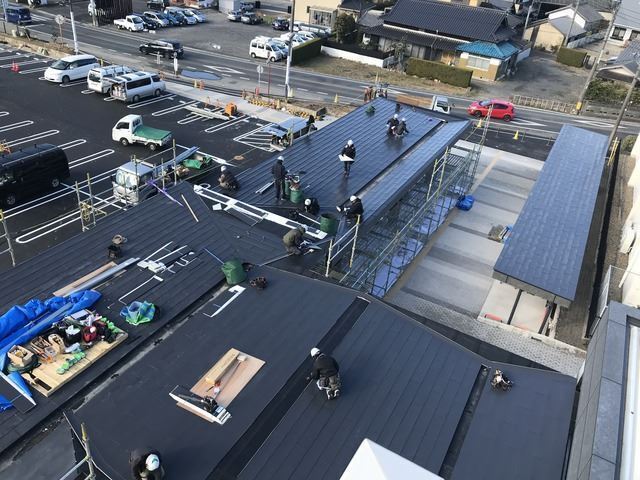

屋根工事と羽目板を設置する工事を行っています。

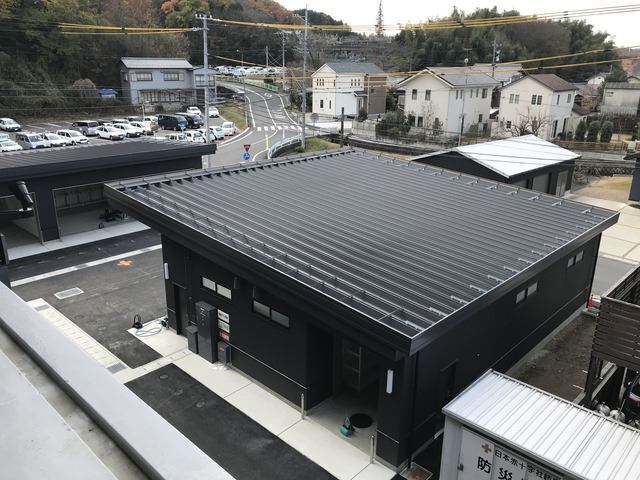

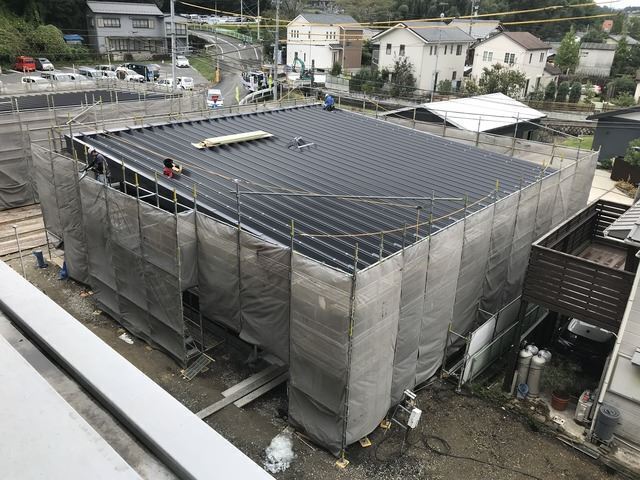

写真:新庁舎進捗状況写真令和元年12月4日

写真:新庁舎進捗状況写真令和元年12月5日

写真:新庁舎進捗状況写真令和2年1月6日

サイン設置工事の様子

庁舎正面には土岐市役所と隣接施設の土岐市文化プラザの銘板を設置し、その他各所に必要な銘板を設置しています。

写真:新庁舎進捗状況写真令和元年12月7日

写真:新庁舎進捗状況写真令和元年12月8日

写真:新庁舎進捗状況写真令和元年12月9日

外構工事の様子

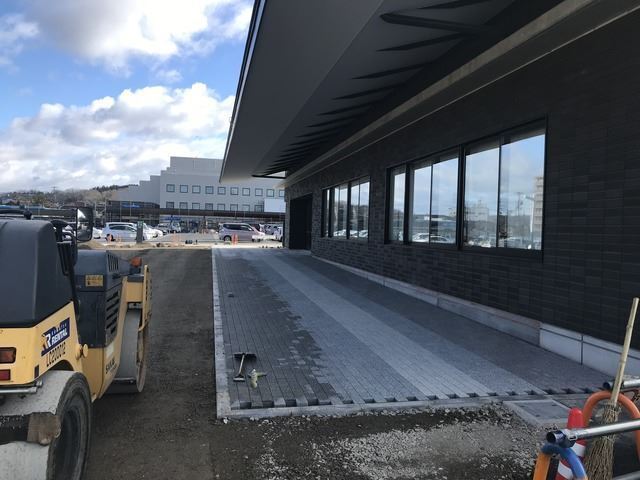

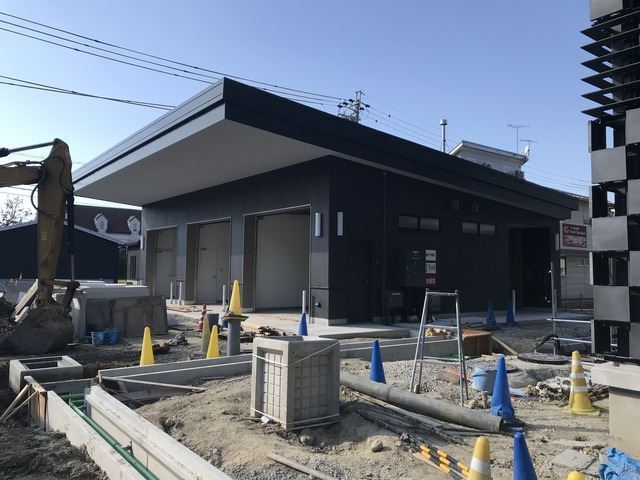

庁舎正面の駐車場部分は舗装工事が終わり、駐車区画のライン工も終わりました。庁舎西側部分が残りますが、年明け、舗装とライン工を行い完了します。

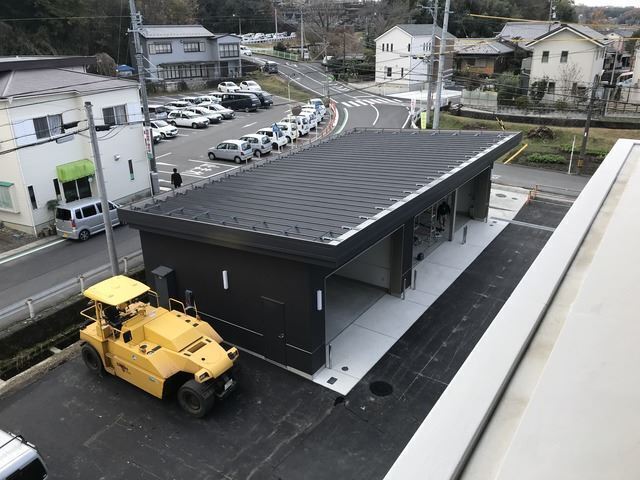

写真:新庁舎進捗状況写真令和元年12月10日

写真:新庁舎進捗状況写真令和元年12月11日

写真:新庁舎進捗状況写真令和元年12月12日

令和元年11月

回廊屋根工事、外構舗装工事の様子

回廊の鉄骨建方工事が終わり、屋根工事を行っています。また、庁舎前面の土岐フォーラム(多目的広場)にインターロッキング舗装を行っています。

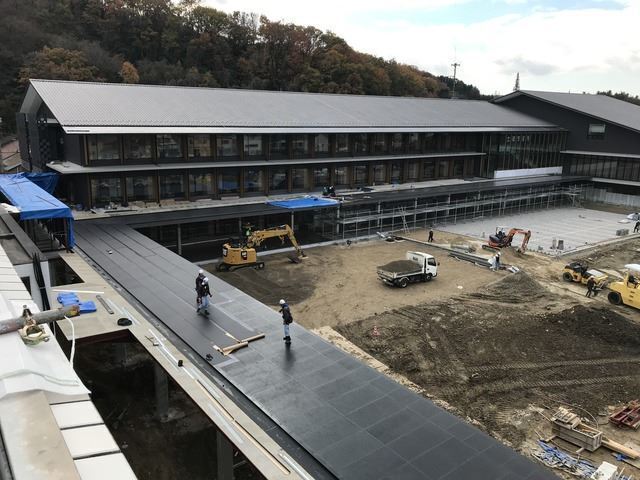

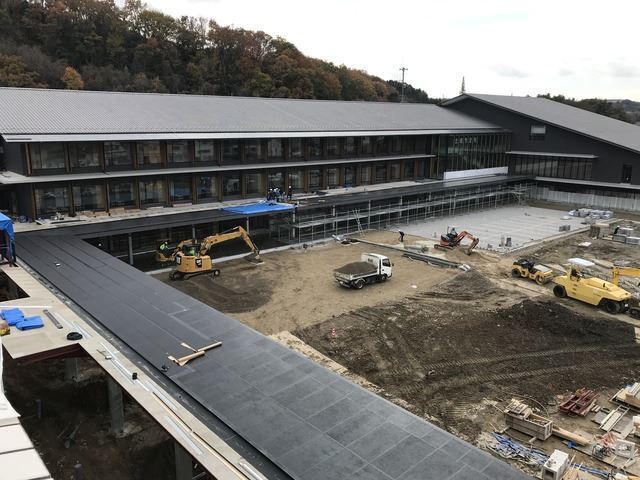

写真:新庁舎進捗状況写真令和元年11月1日

写真:新庁舎進捗状況写真令和元年11月2日

写真:新庁舎進捗状況写真令和元年11月3日

公用車車庫の様子

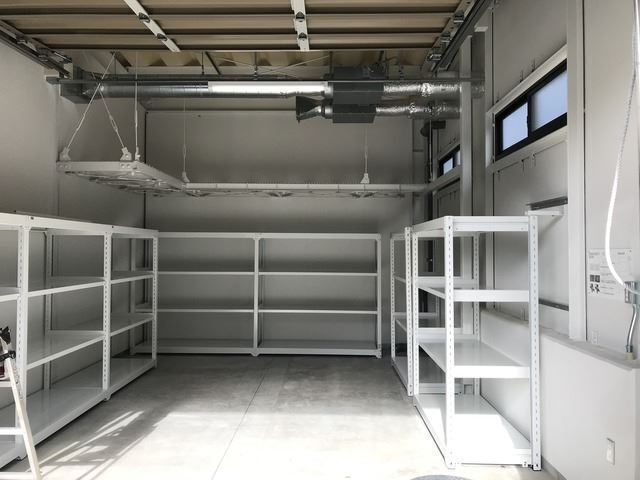

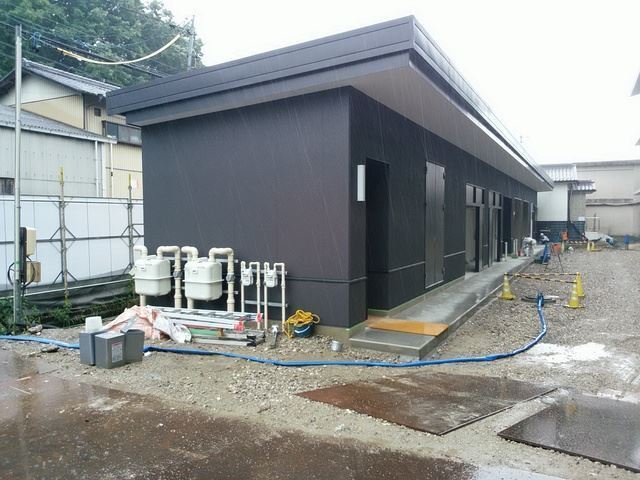

公用車車庫が完成し、タイヤラックを搬入しました。

写真:新庁舎進捗状況写真令和元年11月4日

写真:新庁舎進捗状況写真令和元年11月5日

屋外倉庫2の様子

屋外倉庫2が完成し、棚を搬入しました。

写真:新庁舎進捗状況写真令和元年11月6日

写真:新庁舎進捗状況写真令和元年11月7日

 庁舎南側と西側の外構の様子

庁舎南側と西側の外構の舗装及び駐車区画線工事を行いました。

写真:新庁舎進捗状況写真令和元年11月8日

写真:新庁舎進捗状況写真令和元年11月9日

写真:新庁舎進捗状況写真令和元年11月10日

令和元年10月

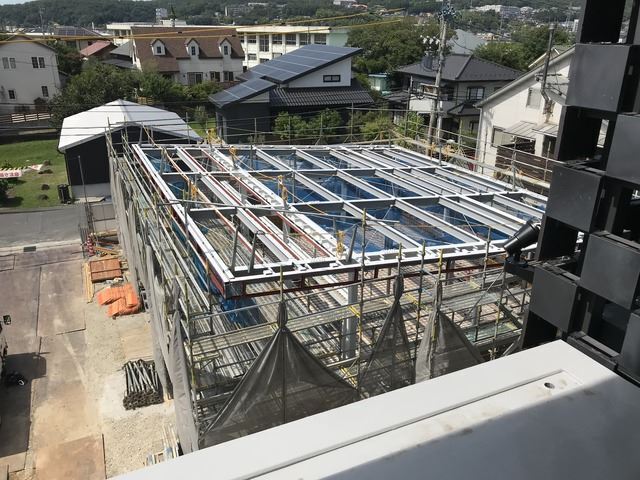

回廊鉄骨建方、屋根工事の様子

庁舎側の回廊の鉄骨建方、屋根の施工に取り掛かりました。

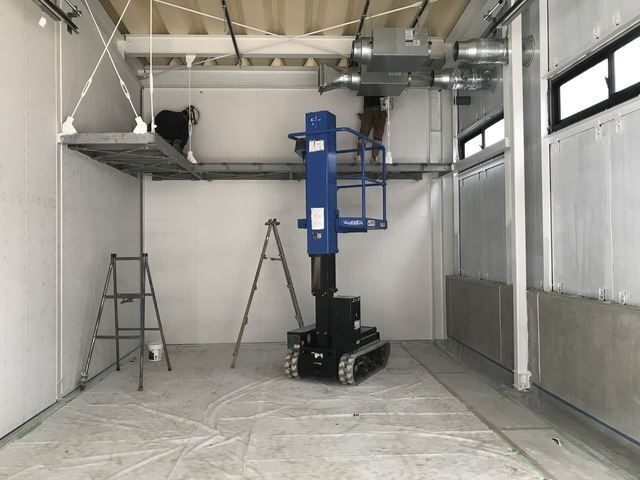

写真:新庁舎進捗状況写真令和元年10月1日

写真:新庁舎進捗状況写真令和元年10月2日

写真:新庁舎進捗状況写真令和元年10月3日

写真:新庁舎進捗状況写真令和元年10月4日

公用車車庫の様子

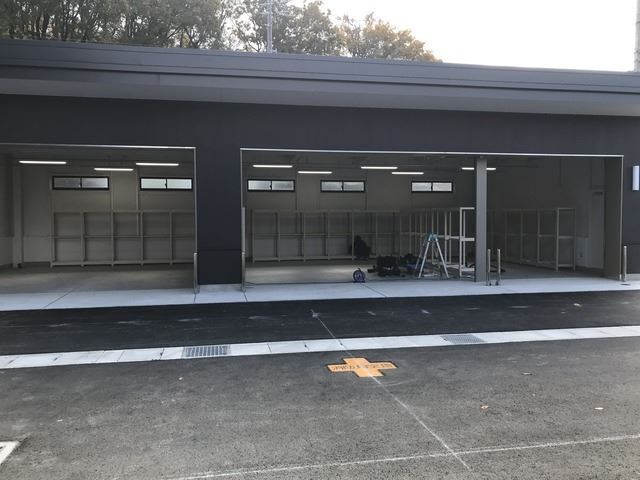

公用車車庫が完成しました。

写真:新庁舎進捗状況写真令和元年10月5日

写真:新庁舎進捗状況写真令和元年10月6日

屋外倉庫2の様子

屋外倉庫2が完成しました。

写真:新庁舎進捗状況写真令和元年10月7日

写真:新庁舎進捗状況写真令和元年10月8日

渡り廊下の工事の様子

文化プラザと庁舎をつなぐ渡り廊下の鉄骨建方に取り掛かりました。

写真:新庁舎進捗状況写真令和元年10月9日

写真:新庁舎進捗状況写真令和元年10月10日

写真:新庁舎進捗状況写真令和元年10月11日

令和元年9月

回廊基礎工事の様子

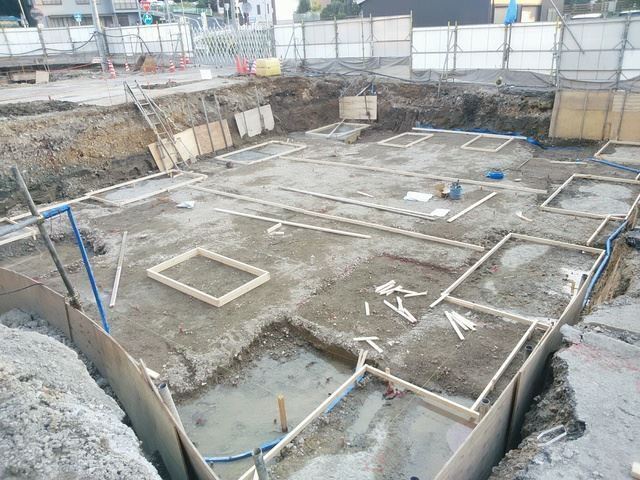

旧庁舎の地下部分の埋め戻し、整地が終わり、回廊の基礎工事に取り掛かりました。

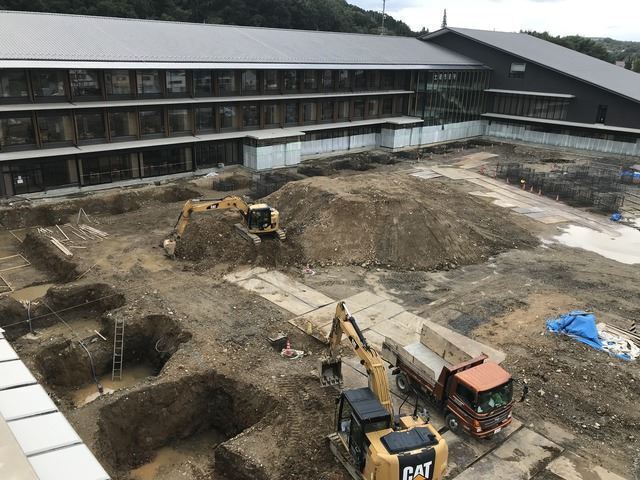

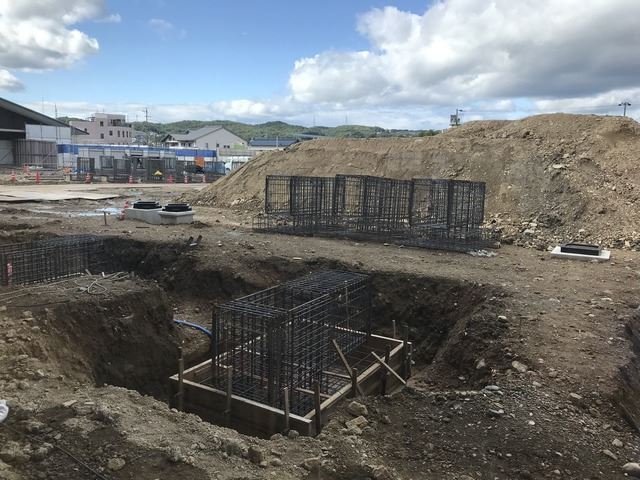

写真:新庁舎進捗状況写真令和元年9月1日

写真:新庁舎進捗状況写真令和元年9月2日

写真:新庁舎進捗状況写真令和元年9月3日

公用車車庫の様子

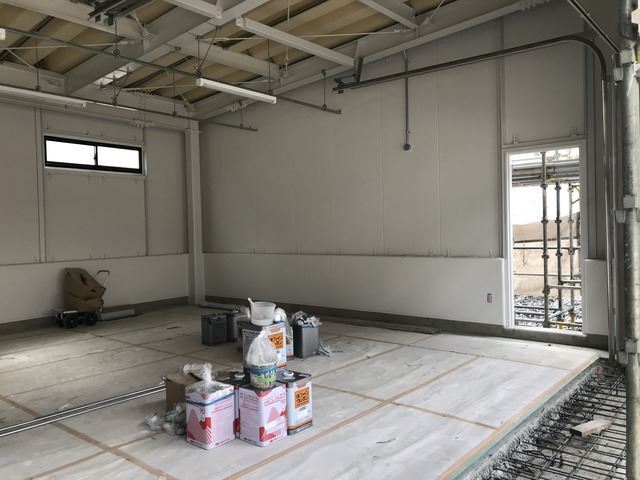

公用車車庫の内外部の塗装工事を行っています。

写真:新庁舎進捗状況写真令和元年9月4日

写真:新庁舎進捗状況写真令和元年9月5日

屋外倉庫2の様子

屋外倉庫2の内外部の塗装工事を行っています。

写真:新庁舎進捗状況写真令和元年9月6日

写真:新庁舎進捗状況写真令和元年9月7日

令和元年8月

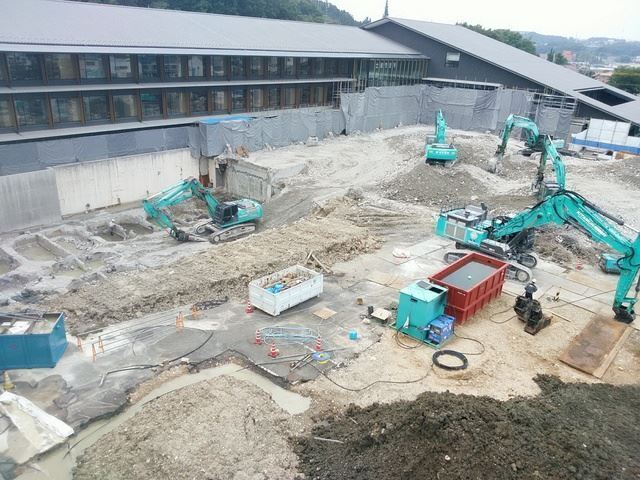

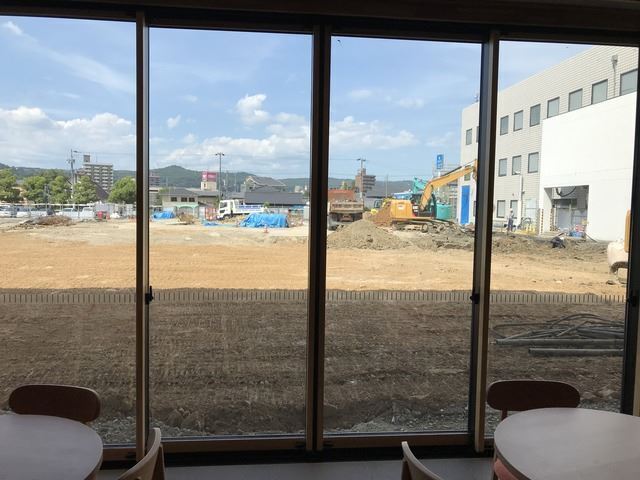

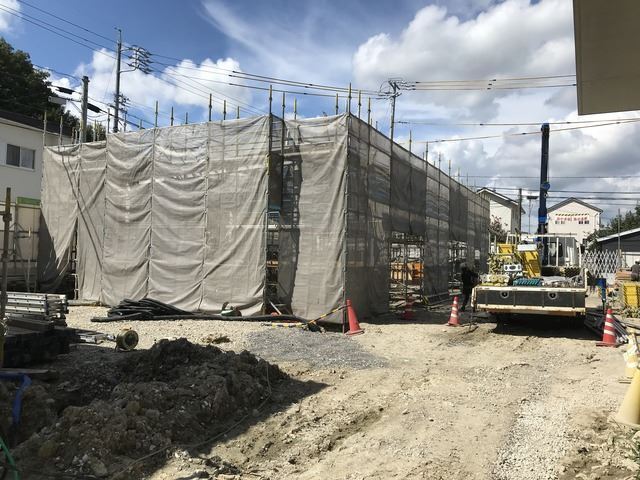

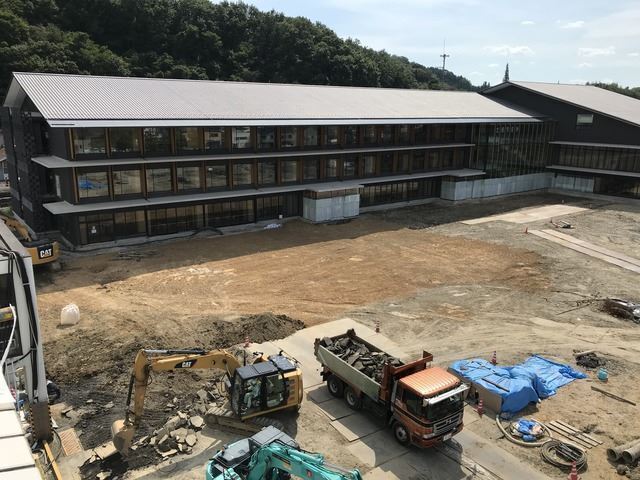

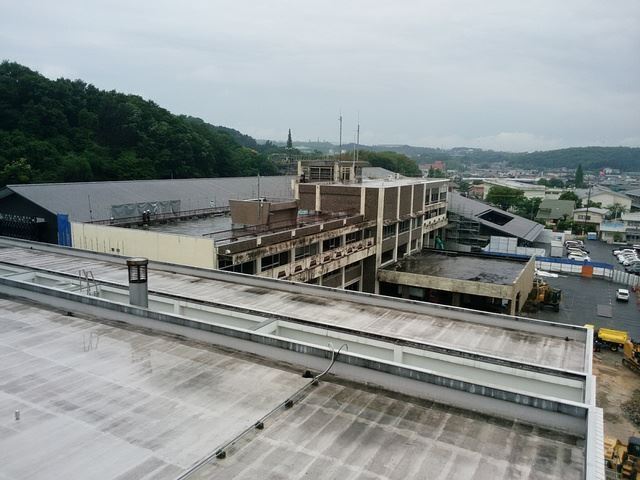

旧庁舎の解体が終わり土砂の埋め戻し、整地がされています。(1,2枚目)駐輪場の基礎工事を行っています。(3枚目)新庁舎から工事の様子がうかがえます。(4枚目)

旧庁舎部分の埋め戻し作業の様子

写真:新庁舎進捗状況写真令和元年8月1日

写真:新庁舎進捗状況写真令和元年8月2日

写真:新庁舎進捗状況写真令和元年8月3日

写真:新庁舎進捗状況写真令和元年8月4日

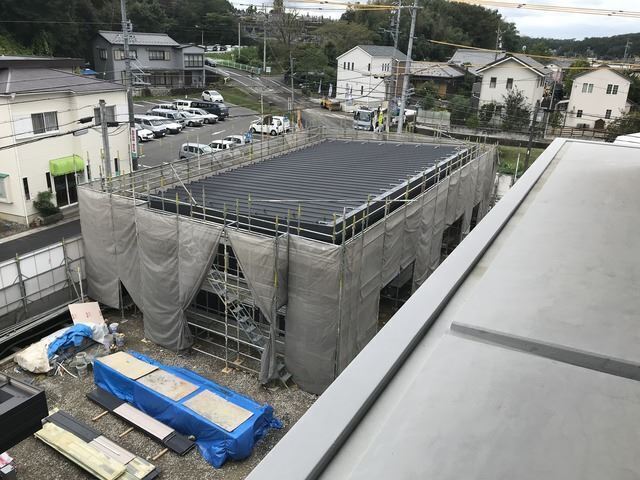

公用車車庫鉄骨建方工事の様子

公用車車庫、屋外倉庫2の鉄骨建方が行われています。

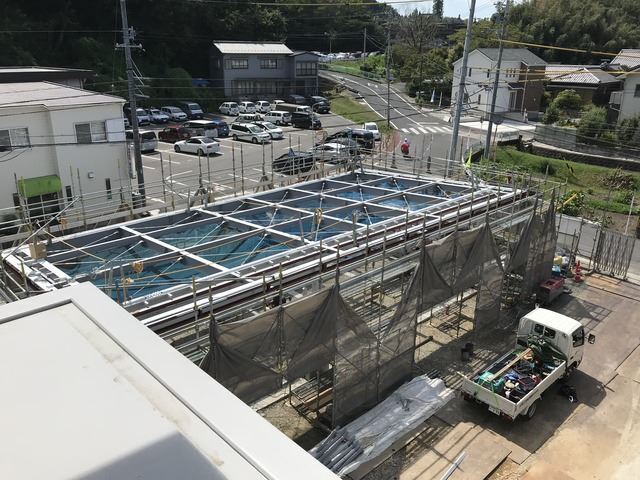

写真:新庁舎進捗状況写真令和元年8月5日

写真:新庁舎進捗状況写真令和元年8月6日

屋外倉庫2鉄骨建方工事の様子

写真:新庁舎進捗状況写真令和元年8月7日

写真:新庁舎進捗状況写真令和元年8月8日

令和元年7月

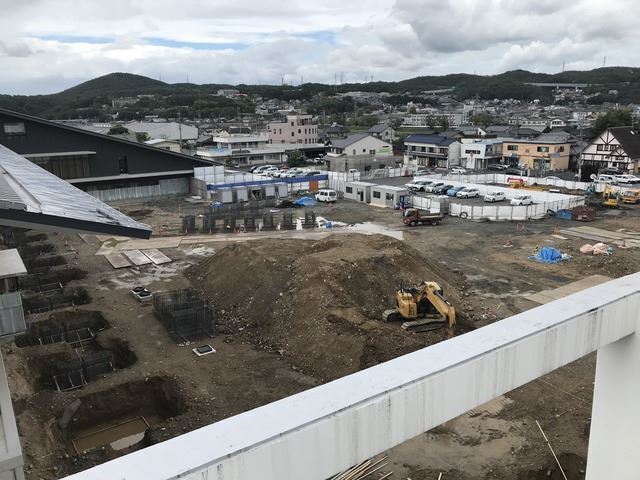

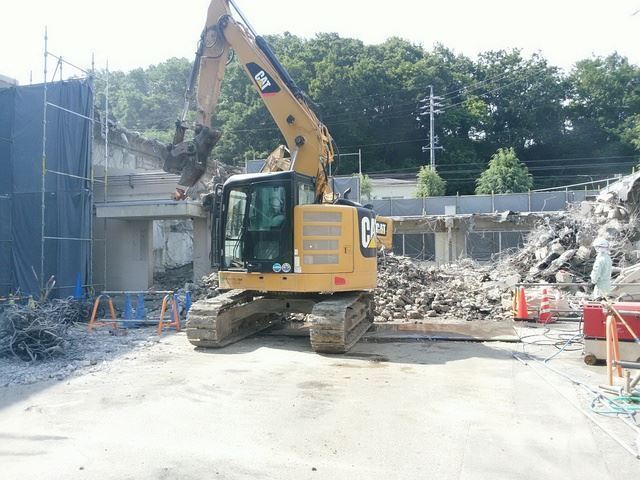

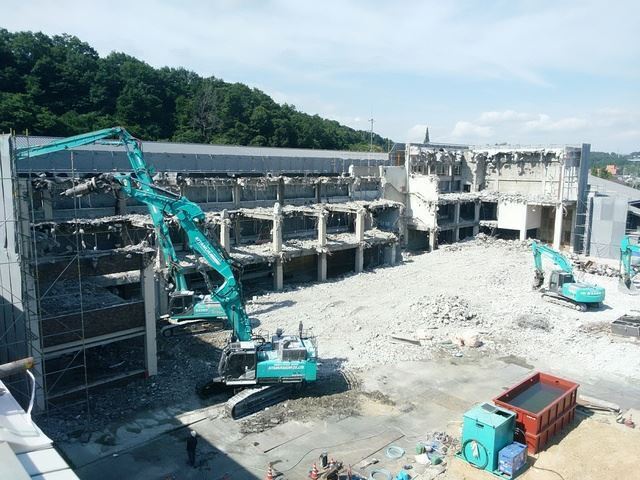

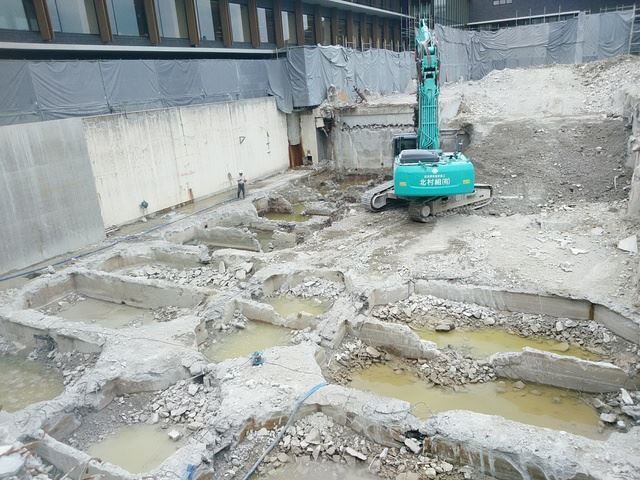

旧庁舎の解体工事を行っています。旧庁舎地下一階部分の解体が進められています。分庁舎の解体が終わり、公用車車庫、屋外倉庫2の基礎工事に取り掛かっています。

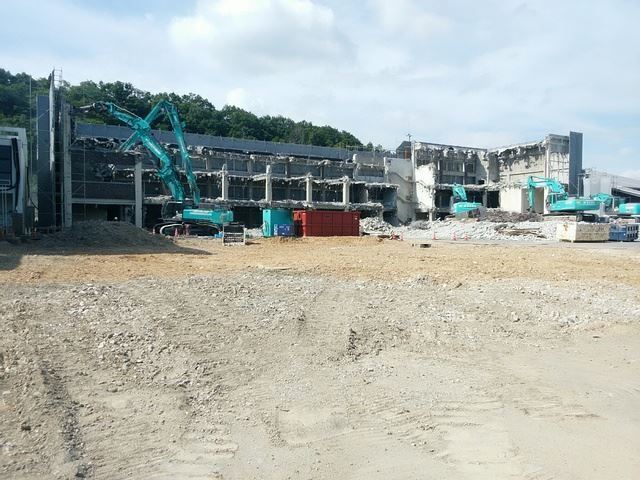

旧庁舎解体の様子

写真:新庁舎進捗状況写真令和元年7月1日

写真:新庁舎進捗状況写真令和元年7月2日

写真:新庁舎進捗状況写真令和元年7月3日

公用車車庫基礎工事の様子

写真:新庁舎進捗状況写真令和元年7月4日

屋外倉庫2基礎工事の様子

写真:新庁舎進捗状況写真令和元年7月5日

令和元年6月

旧庁舎の解体工事を行っています。外部の取り壊しを大型重機を使用して進められています。並行して、旧分庁舎の解体工事も行っています。

旧庁舎解体の様子

写真:新庁舎進捗状況写真令和元年6月1日

写真:新庁舎進捗状況写真令和元年6月2日

旧分庁舎解体の様子

写真:新庁舎進捗状況写真令和元年6月3日

令和元年5月

新庁舎南側の屋外倉庫1建築及び、旧庁舎の内部解体工事を行っています。また、土岐市消防職員が旧庁舎を利用して訓練を行いました。

庁舎南側の屋外倉庫1の建築の様子

写真:新庁舎進捗状況写真令和元年5月1日

写真:新庁舎進捗状況写真令和元年5月2日

旧庁舎解体の様子

写真:新庁舎進捗状況写真令和元年5月3日

写真:新庁舎進捗状況写真令和元年5月4日

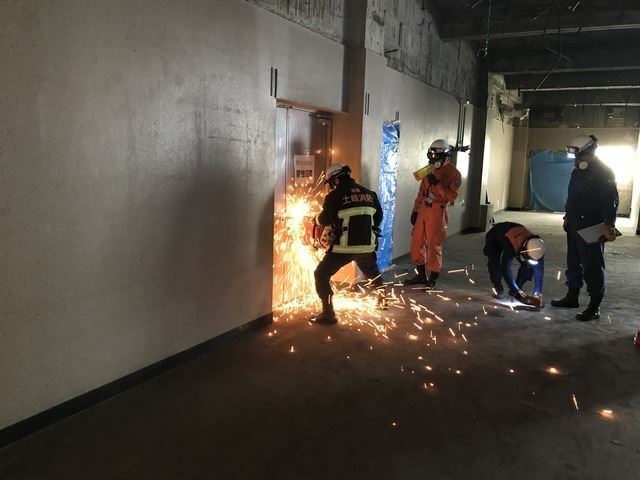

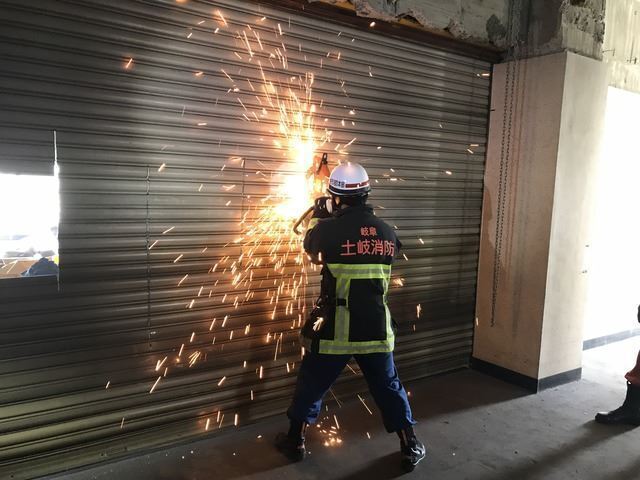

旧庁舎を利用しての消防訓練の様子

写真:新庁舎進捗状況写真令和元年5月5日

写真:新庁舎進捗状況写真令和元年5月6日

平成31年4月

新庁舎南側の屋外倉庫1建築及び、旧庁舎の内部解体工事を行っています。

庁舎南側の屋外倉庫1の建築の様子

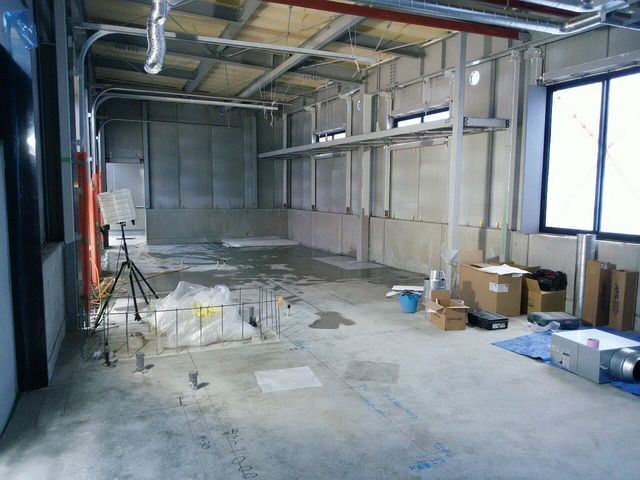

写真:新庁舎進捗状況写真平成31年4月1日

写真:新庁舎進捗状況写真平成31年4月2日

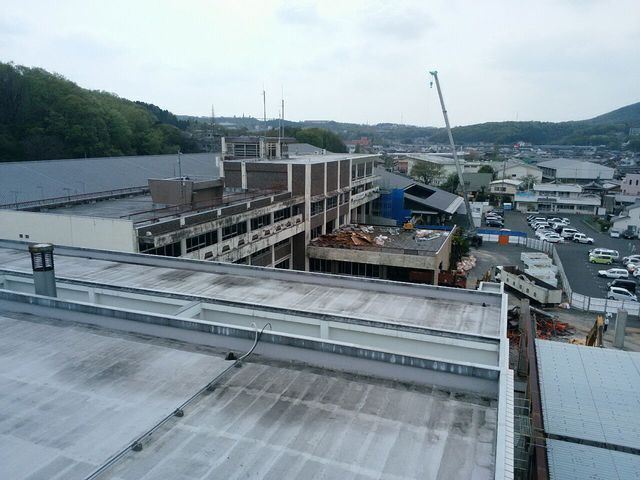

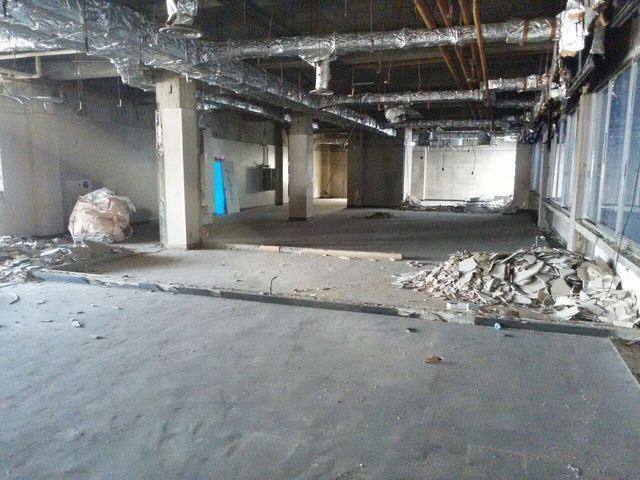

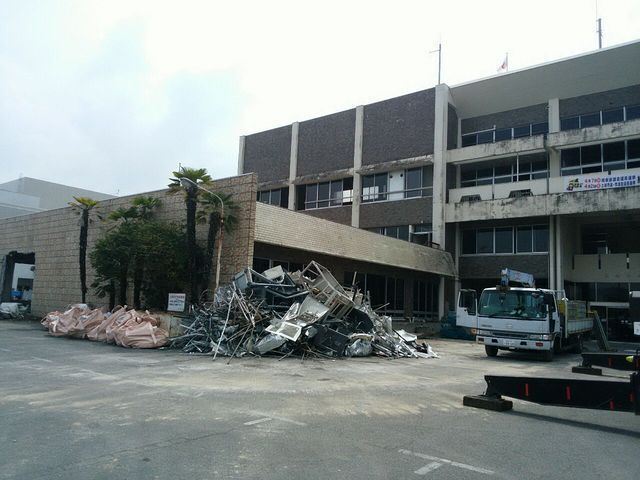

旧庁舎解体の様子

新庁舎進捗状況写真H31年4月3 新庁舎進捗状況写真H31年4月4 新庁舎進捗状況写真H31年4月5

写真:新庁舎進捗状況写真平成31年4月3日

写真:新庁舎進捗状況写真平成31年4月4日

写真:新庁舎進捗状況写真平成31年4月5日

平成31年3月

3月18日に新庁舎が開庁し、これから旧庁舎の解体及び、庁舎周りの倉庫の建築、外構工事に取り掛かって行きます。

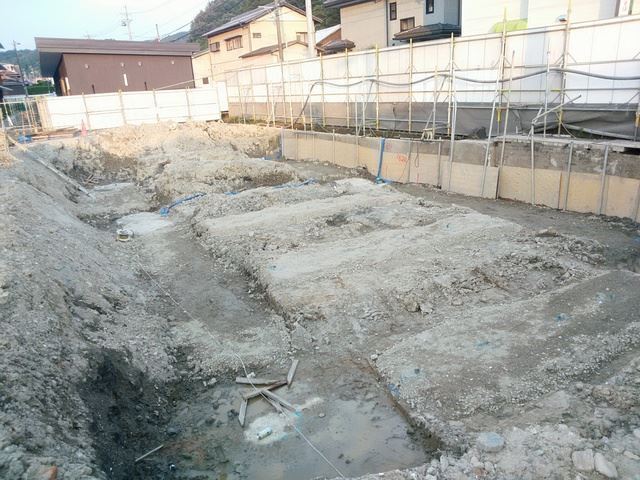

庁舎南側の屋外倉庫1の基礎工事の様子

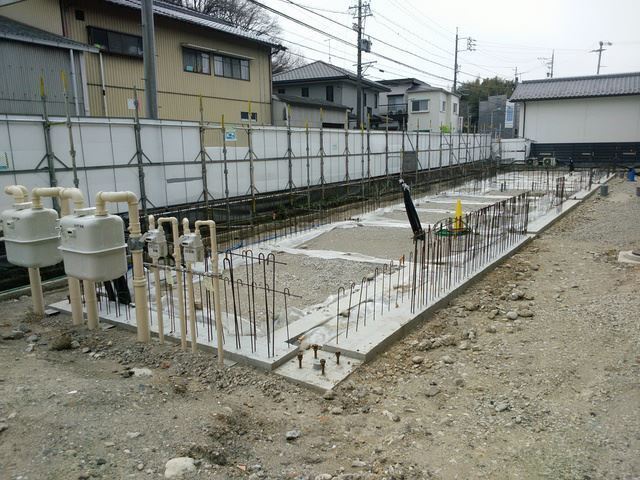

写真:新庁舎進捗状況写真平成31年3月1日

配置計画図

写真:新庁舎進捗状況写真平成31年3月2日

関連記事

このページに関するお問い合わせ

総務部 管財課
〒509-5192 土岐市土岐津町土岐口2101
電話:0572-54-1373 ファクス:0572-55-1367
お問い合わせは専用フォームをご利用ください。

お問い合わせやオンライン申請には「LoGoフォーム」を利用しています。
LoGoフォームのメンテナンス情報などは以下をご参照ください。
オンラインフォーム「LoGoフォーム」のご案内
